Nowakowo. Wykonawca rozpoczął montaż konstrukcji obrotowego mostu na rzece Elbląg. Foto i wideo dron - 09.12.2022

Nowakowo. Wykonawca rozpoczął montaż konstrukcji obrotowego mostu na… fot. TvMalbork.pl / Zulawyimierzeja24.pl / TvRegionalna24.pl / TvSztum.pl Piotr Wąsowicz
Nowakowo. Budowa mostu obrotowego z drona. Przekop Mierzei Wiślanej Etap 2, prace przy budowie drogi wodnej łączącej Zalew Wiślany z Zatoką Gdańską.

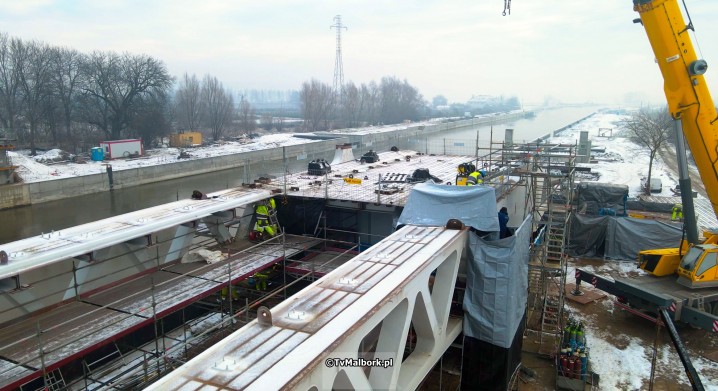

Wykonawca rozpoczął montaż konstrukcji obrotowego mostu w Nowakowie na rzece Elbląg. - Został złożony na budowie drugi element jezdni mostu, trwają prace przy przygotowaniu styków do połączeń elementów jezdni oraz przy budowie podparć tymczasowych dla montażu konstrukcji stalowej między podporami - wyjaśniła Magdalena Kierzkowska.

W najbliższych dniach planowane są kolejne dostawy elementów jezdni. Trwają również prace, związane z budową nowego układu drogowego wokół mostu. Kontynuowane są prace związane z obudową brzegów rzeki Elbląg. Roboty podstawowe, czyli pogrążanie i kotwienie ścianki szczelnej, wyprzedzają harmonogram. Zaawansowanie prac w tym zakresie wynosi 70 proc.

Konieczne jest też pogłębienie toru wodnego przez Zalew Wiślany. Jak podał Urząd Morski w Gdyni, zaawansowanie prac wynosi tam obecnie ok. 60 proc. a roboty prowadzone są zgodnie z harmonogramem. Wykonawca, zgodnie z zapisami umowy, osiągnął kamień milowy, polegający na realizacji 50 proc. prac do końca września tego roku. Prace prowadzone są na kilku odcinkach jednocześnie - obecnie skoncentrowane są w centralnej i południowej części toru wodnego, od wyspy na południe w kierunku rzeki Elbląg.

Całkowita długość drogi wodnej z Zatoki Gdańskiej przez Zalew Wiślany do Elbląga to prawie 23 kilometry, w tym samo przejście przez Zalew Wiślany liczy nieco ponad 10 kilometrów, na rzece Elbląg - także ponad 10 km; pozostałe ok. 2,5 km to odcinek, na który złożyły się śluza i port zewnętrzny oraz stanowisko postojowe.

Kanał oraz cały tor wodny będą miały docelowo 5 m głębokości. Całość inwestycji będzie gotowa w 2023 roku. Nowakowo. Budowa mostu obrotowego z drona detale Przekop Mierzei Wiślanej Etap 2 budowa drogi wodnej Zobacz nagranie z drona z 9 grudnia 2022
